宿迁8月5日集中建设项目进展情况
作者:投稿用户 • 更新时间:2024-08-07 13:40:14
宿迁市酒都路(北京路-宿迁大道)快速化改造工程南起北京路互通,北至宿迁大道南侧,道路全长5.6公里。主线为城市快速路,设计速度80公里/小时,辅路为城市主干路,设计速度50公里/小时。主路车道规模为双向6-8车道,辅路车道规模双向4-6车道。主路部分项王路以南采用地面+节点上跨桥方式,项王路以北采用全高架方式,全线设置高架与地面道路联系的上下匝道共8条,进出高铁站的高架匝道4条。全线共设置7对出入口。工程主要建设内容为道路、桥梁、雨污水管道、绿化及照明、标志标线等配套工程。

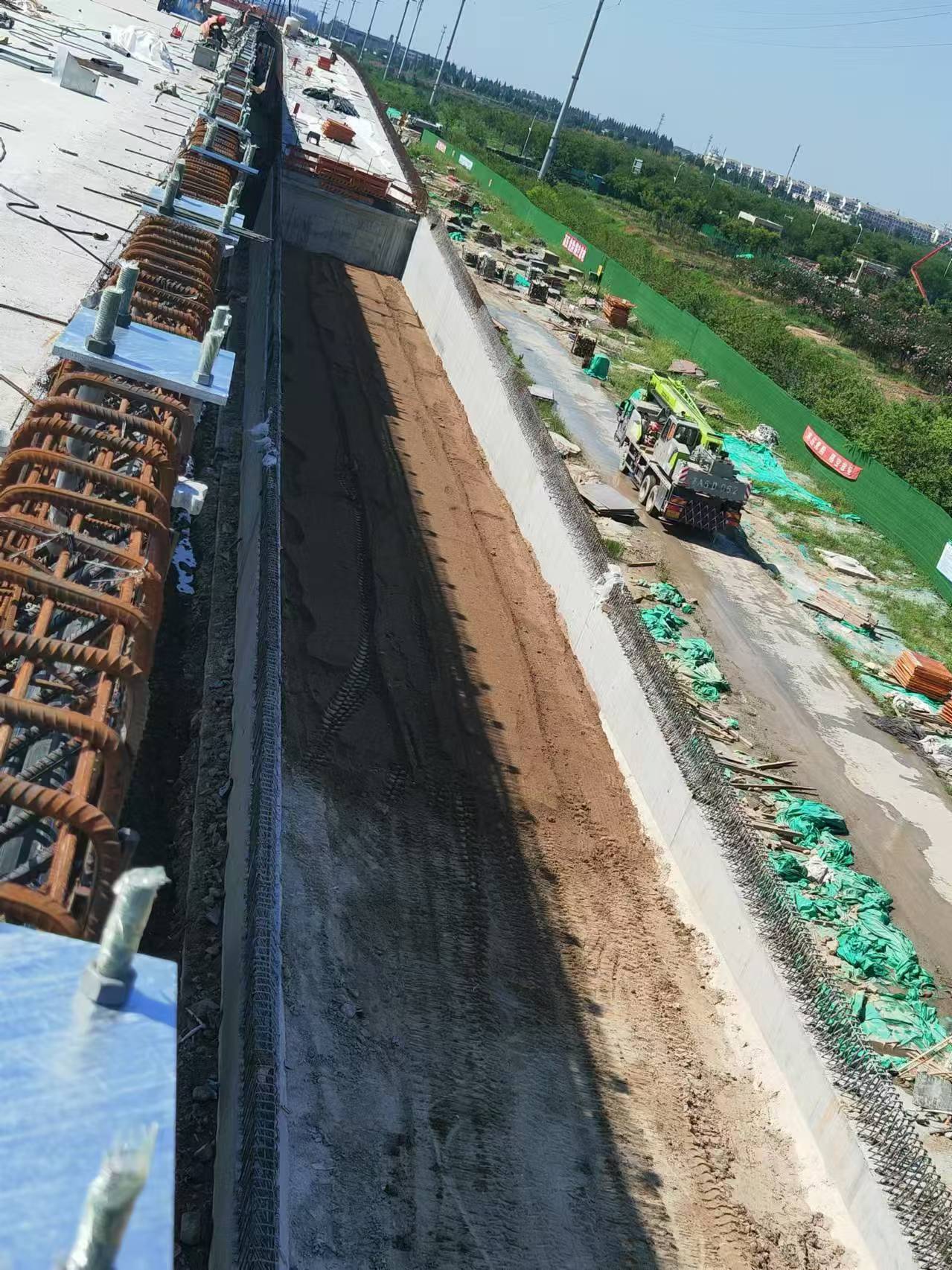

目前,桥梁工程:完成钻孔灌注桩1640根,占总量89.3%;承台、桥台完成269个,占总量82.5%;墩柱完成279个,占总量77.1%;盖梁完成15个,占总量53.4%;主线现浇梁完成28联,占总量73.7%;匝道现浇梁完成10.5联,占总量43.8%;钢箱梁安装完成4联,占总量50%;桥面铺装完成20联,占总量28.6%。路基工程:完成路基填筑103547m³,占总量13.7%;完成路基挖方96851.5m³,占总量19.4%;完成软基处理25949.5m,占总量47.7%;完成挡土墙及其他附属工822.4m,占总量58.4%。
